三沢市

HINATA05

階段の造作

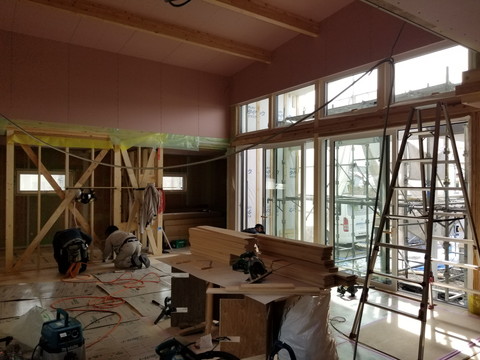

大工さんの工事も大詰めです!

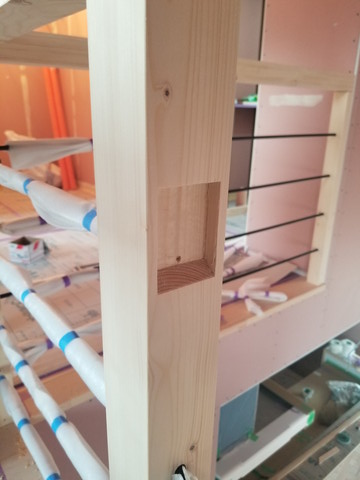

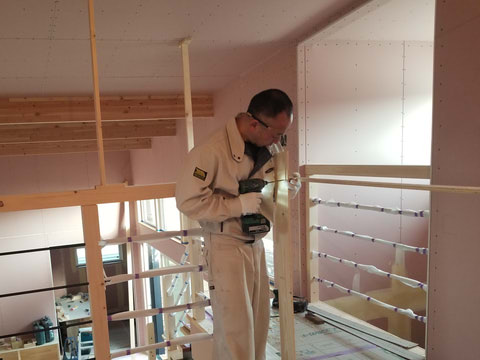

↓は階段の手すりを作っているところです。


この手摺はシンプルな木とスリムな鋼を使った、スッキリデザイン。
手摺同士の繋ぎ目も極力シンプルになるように、予め加工を施しています。


現場取付けになるので、位置を調整しつつ鋼を取り付ける場所に穴を空けていきます。


こだわり所ではあるけれど、完成したら主張はさせないで、空間にすっと馴染むようにする。
引き算のデザイン(もちろん足し算も!)も、最終的には表現してくれる大工さんがいてこそですね(*^▽^*)

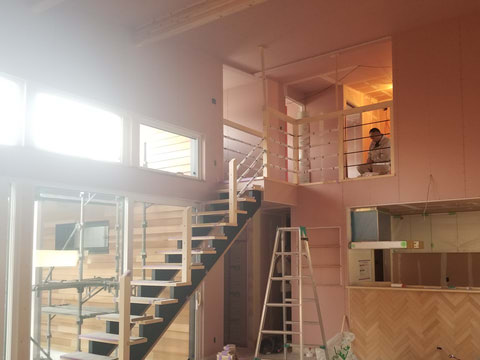

外側が仕上がってきました

外部の仕上げが進んでいます!

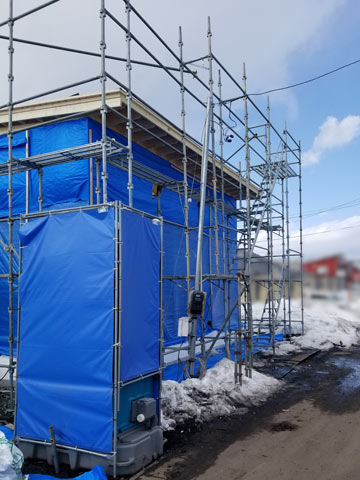

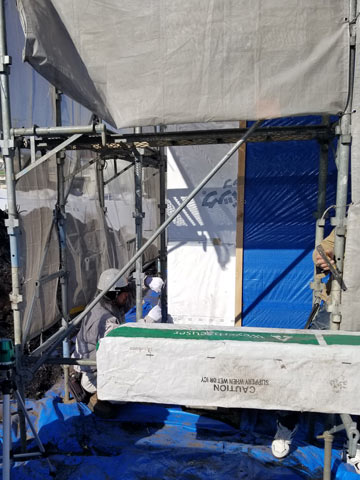

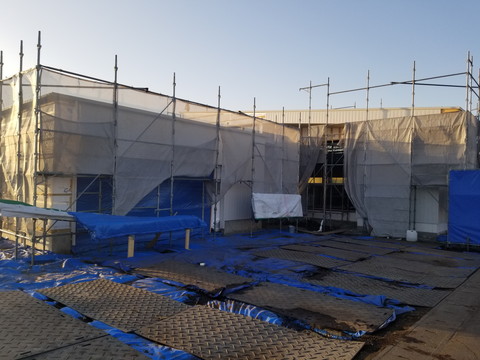

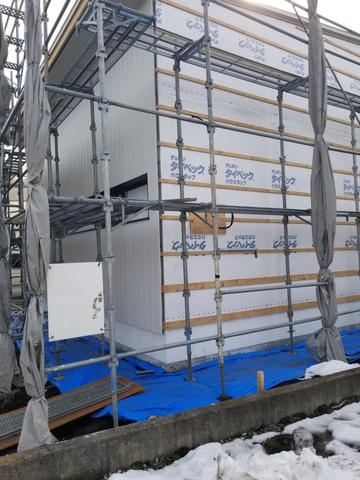

↓は先日撮った、板金屋さんの外壁張り中の写真です。

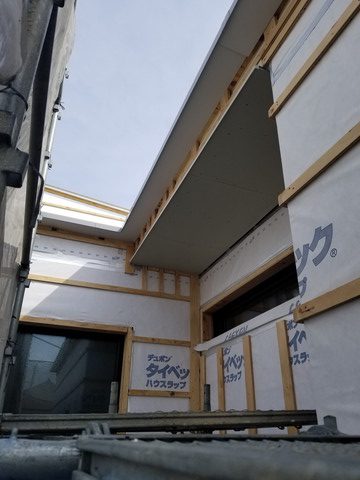

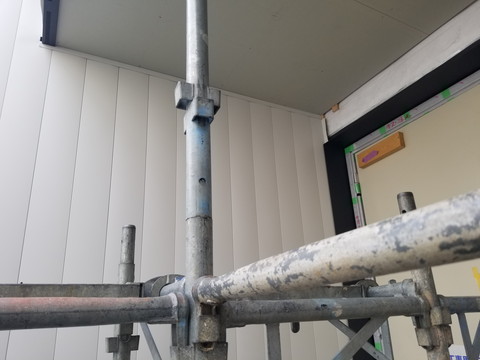

前回出てきた複雑に入り組んでいる玄関周りも、板金で収められています。


全体を離れて見るとこんな感じ↓


インテリアの打合せもあらかた済んでいて、もう少ししたら内部は塗装屋さんとクロス屋さんの仕上げ工事へと移ります。

石膏ボード&フロア貼り

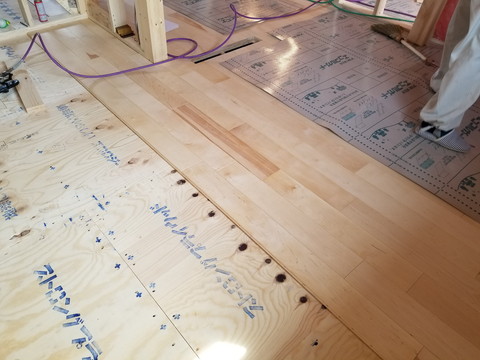

あっと言う間に、石膏ボードとフロア貼りまで進んでいます。
もしかして現場の進捗スピードは、ここ10年で一番かも!?



大きな物件ではありますが、ガレージとおうちの中で作業スペースや資材の仮置き場が確保できているので、とっても作業が捗っています。


複雑に入り組んでいる、玄関やテラス廻りも仕上げができそうな感じ!
外壁は、大工さんと板金屋さんで分担して仕上げますよ~(*'ω'*)

どんどん進んでます

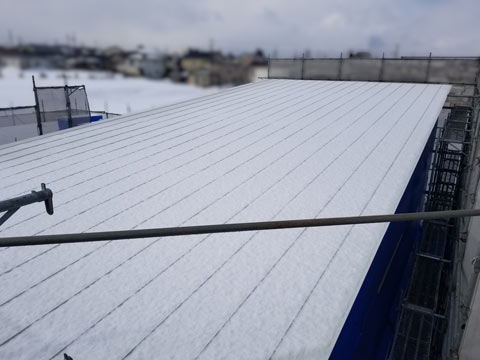

片流れの大きな屋根が掛かりました。


完成図は斜めの角度からなので、そんなに大きくは見えなかったのですが…これはとっても大きい!!
上から見るとより広く感じますね。

壁の方もダブル断熱入れを進めていますよ。

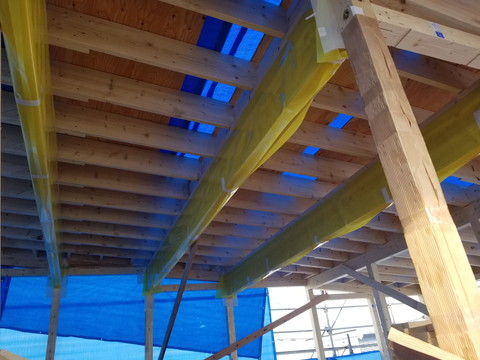

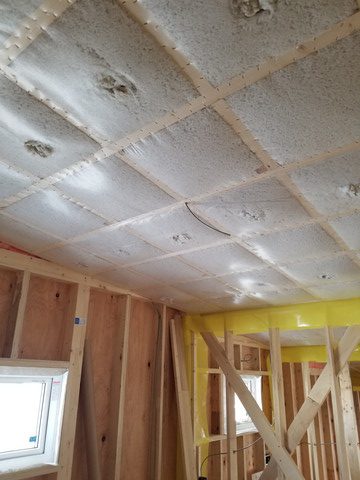

内部では屋根の吹き込み断熱材入れが進み、

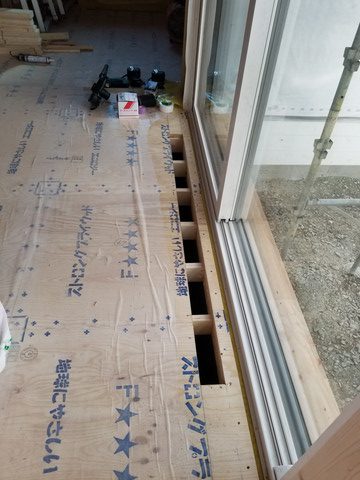

床は換気用のガラリを取り付けるスリットに取り掛かっています。


今日はこの後、窓ガラスのチェックをしますよ!

大工さん現場入り

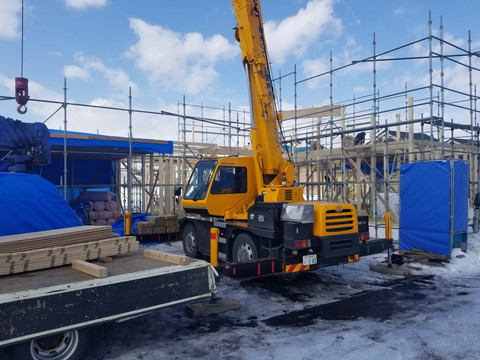

先週末から大工さんが現場入りして、一気に建て方が進みました。
いつもなら4~5人程度でする工程を、なんと9人同時作業です!

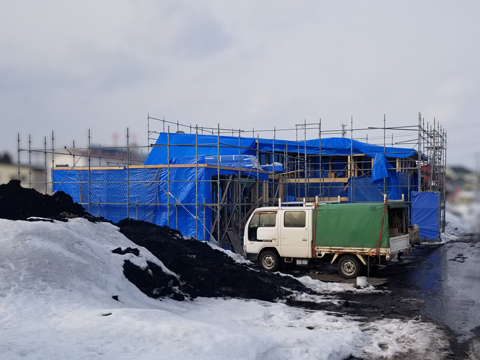

大きい現場ではありますが、あっという間に組みあがってしまいました。


大工さん&クレーンが効率よく材料を持っていけるように、組み立てる順番でトラックに材料を積んでおいたり、設計&現場監督が適宜指示だしできるように待機していたり。
素早い作業のためにやれることをしておいたおかげです。

今の季節は天気も変わりやすく雪が雨になることもありますからね。早く建ててしまうに限ります!



屋根の骨組みまでできたら、すかさずブルーシートで養生します。


今日はその続きで屋根の合板張りまで進みました!
断熱入れもすぐ始まりますよ~。
